全國頭一回!濟南順河高架南延隧道裝上中央空調降溫除濕

2017-06-14 11:06:00來源:濟南時報



  為改善隧道悶熱的作業環境,建設單位為隧道安裝了中央空調設備降溫除濕。圖為兩名工人在休息間隙來到空調口喝水乘涼。 記者郭堯 攝

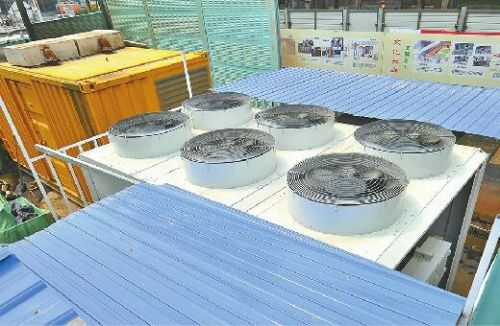

  濟南舜玉斜井洞口一側,新安裝的空調設備。

  6月13日,在濟南順河高架南延二期隧道舜玉斜井工區內,29℃的溫度使隧道作業工人倍感舒適。為改善地下隧道悶熱的作業環境,在濟南市交通委組織下,建設單位日前為隧道安裝了中央空調設備降溫除濕。據悉,這在全國隧道施工中尚屬首例。

  [全國首例]

  中央空調首次“遁地”給工人降溫

  6月13日下午,濟南舜玉斜井洞口一側,6臺空調壓縮機嗡嗡作響,8部空調分布在地下為隧道降溫。由于施工進度需要,順河高架南延隧道采取八通道七區間施工,而七個區間中,舜玉斜井段因全部為土質段隧道,圍巖穩定性差。故采用“三臺階七步流水開挖法”,即以弧形導坑預留核心土法為基本模式,分上、中、下三個臺階七個開挖面,各部位的開挖與支護沿隧道縱向錯開,可平行推進,極大提高施工效率。

  但該區間全力推進也使舜玉斜井工作面、施工人員及機械增多,給空氣流通造成較大壓力,洞內溫度隨之上升。“山體隧道本身環境陰涼,但城市地下隧道與其不同,作業區十分悶熱。最多的時候,好幾臺挖掘機和上百名工人在隧道內施工,機器溫度加上人體散熱,環境不怎么好受。”

  據濟南城建一分公司負責人介紹,該區間此前嘗試過多種降溫方式,如分批次運冰等,但增加濕度不說,成本高且效果一般。“最后想起來可不可以嘗試安裝空調。結果調查了一圈,連安空調的人都沒聽過有在隧道里安的。其實隧道裝空調本身難度不大,就是成本高,每月投入約50萬元。但安裝后既可降溫也可除濕,目前作業溫度約為29℃,有效保障了作業安全!

  [工程進展]

  隧道上臺階已掘進2700米

  除濟南舜玉斜井段,隧道其余六區間均為石方作業,由于巖石堅硬,均采用大型懸臂式掘進機施工。其中,六里山山根的巖石十分堅硬,200余米的六里山豎井到出版社豎井段成了相對施工難度最大的!皠e的工段掘進一個循環,也就是斷面推進2米左右,需要8到10個小時,這段最長花了30多個小時,磨壞10個左右的鉆頭,開掘進機的工人手上都是血泡!痹摱问┕へ(fù)責人介紹,為確保工期進度,已配備了6臺掘進機,4洞口相向挖掘,“為了對向挖掘確保南北相連不偏離線道,每掘進一個循環都要進行三次對線校準。”

  目前,此段工程左洞上臺階已實現貫通,預計7月初可實現左右雙洞上臺階貫通!暗认屡_(tái)階做好支護、回填澆筑后,隧道就形成閉環斷面了。之后再進行二襯(所謂二襯就是在初期支撐里面再做一環混凝土襯砌)和路面基礎建設,隧道就基本成形了,就是肉眼可見的通車道路了!

  順河高架南延二期工程全長約3.24公里,其中,地下道路暗挖段線路長度約2335米,由于為雙洞隧道,共計挖掘4670米。據順河高架南延項目指揮部相關負責人介紹,目前隧道各區間上臺階掘進已達2700米,封閉成環共計900米,完成二襯段200米左右,確保年底順利通車。
