央廣網天津1月14日消息(記者夏震宇 通訊員李釗 高藝)國家會展中心(天津)作為服務京津冀協同發展、承接北京非首都功能疏解的標志性工程,于1月12日19時40分正式實現雙電源供電。配套的110千伏變電站比預計提前20天投運后,可滿足其一期展館及綜合配套區的電力負荷可靠供應。

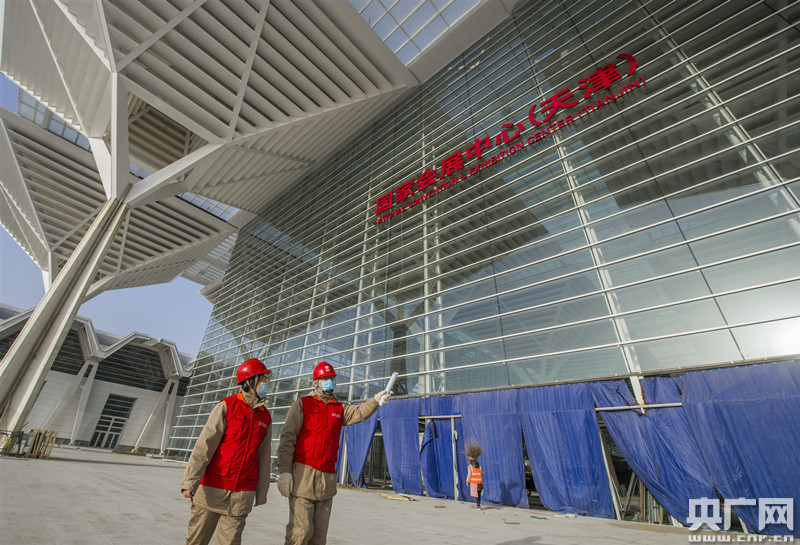

國網天津城南公司工作人員在國家會展中心(天津)110千伏用戶變電站開展設備巡視檢查(央廣網發 國網天津電力供圖)

  會展中心建設負責人李洪磊介紹:“會展中心將于6月24日進行綠色智能建筑首展,目前一期工程已經全部建設完成,提前送電將為展館內部調試提供充足的時間!背藢S谜窘ㄔO,為會展中心供電的10千伏配套工程也在2020年12月31日建成投運,比計劃工期提前3個月。國網天津城南公司項目負責人焦秋良說:“在服務會展中心建設過程中,我們在項目區域內新建18座環網箱、新敷設13公里電纜,優先為項目接入電源,后續還將在周邊建設23座環網箱、敷設20多公里的電纜,持續優化電網運行方式,進一步提升供電能力!

  將周邊電源引入國家會展中心(天津),路徑多、涉及面廣,需跨越地鐵、河道、高速公路等多片區域,建設團隊集中對接12個部門,對25個跨越施工點位形成了“邊施工、邊辦件”的合作推進模式,與會展中心基礎設施同步建設。同時,國網天津電力還將架空線路的施工標準全部提升為電纜供電,全面部署配電自動化系統,形成國內可靠性最高的區域之一。
